生態袋護坡結構,強調邊坡整治和生態防護相結合,近年被廣泛應用于各種惡劣情況下的邊坡防護施工以及一些防護和生態修復領域。
生態袋是由 PET 或 PVC 為原料,通過紡粘法制成的雙面熨燙定型無紡布,然后加工成規定尺寸的袋子,袋體內根據當?shù)赝寥狼闆r按科學比例填充土、砂、肥料等填充物,然后噴播適宜當?shù)貧夂蛏L的草種植被,形成能夠恢復或營造新的生態系統的產品。
生態袋為永久的植被綠化提供理想的播種模塊,這些袋子具有透水不透土的過濾功能。近年被廣泛應用于各種惡劣情況下的邊坡防護施工以及一些防護和生態修復領域。

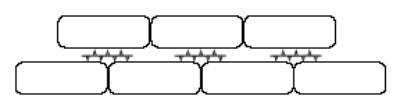

▲生態袋護坡案例圖

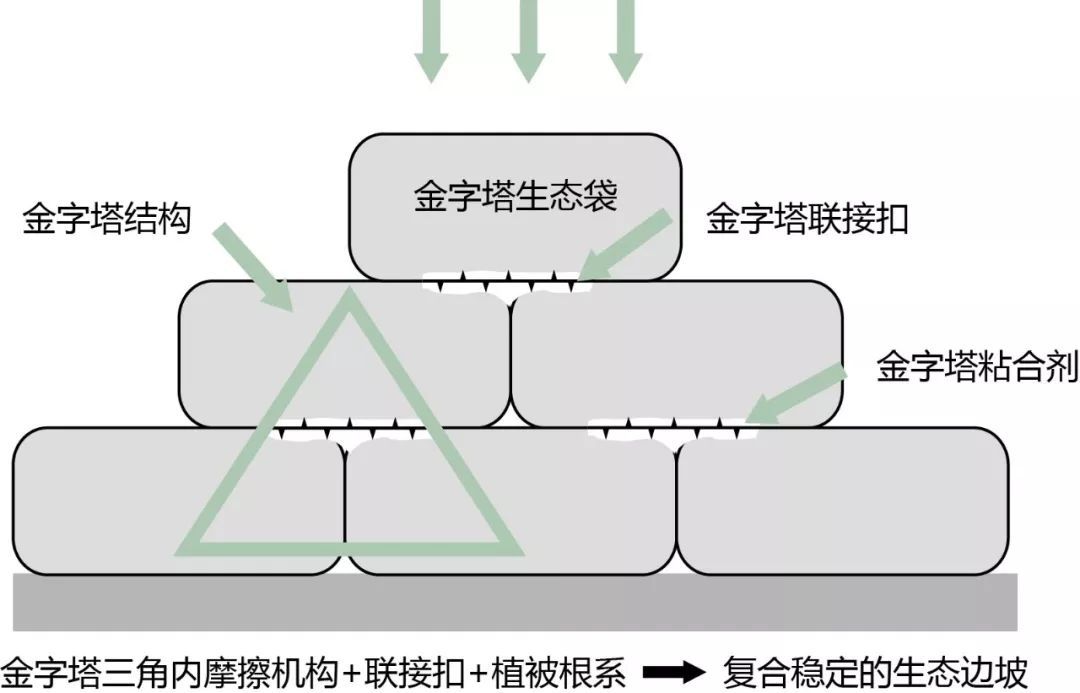

▲金字塔形護坡結構
一常見形式
生態袋護坡的結構形式根據邊坡的角度(α)、高度的不同,可采用相應的應用方式。
1.生態袋“斜鋪”、“平鋪”、“疊鋪”適用于平緩(α≤30°)的任意高度邊坡。如下圖所示:

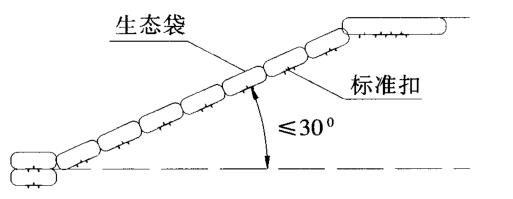

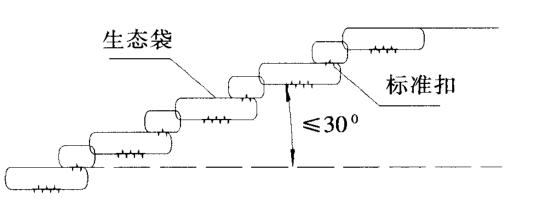

▲生態袋“斜鋪”

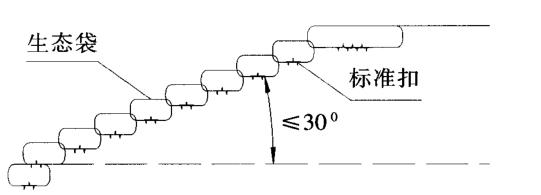

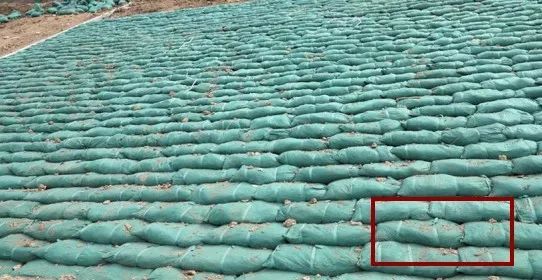

▲生態袋“平鋪”

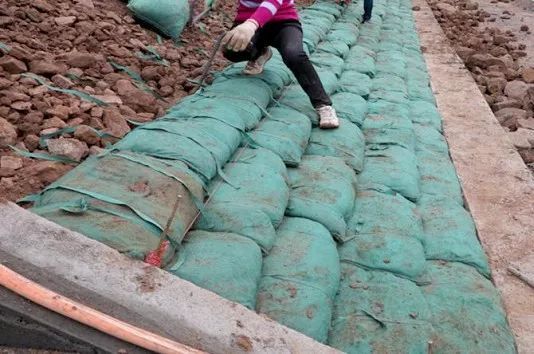

▲生態袋“疊鋪”
2.生態袋“疊碼”適用于稍陡邊坡(30°≤α≤45°)切高度小于 3m 的邊坡;當邊坡高于 3m時,考慮采用“錯臺分級”的應用方式,分級高度不宜大于 2m,錯臺寬度不宜小于 0.5m。如下圖所示:

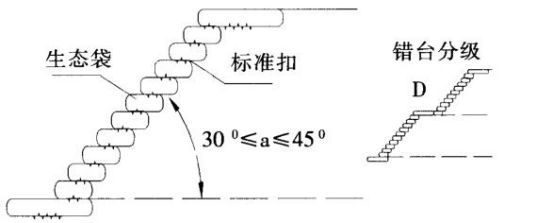

▲生態袋“疊碼”
▲生態袋打“丁”疊碼
3.“加筋”和“錨桿”方式主要用于荷載較大、回填方量較大、坡度較大、高度較高的回填土坡。如下圖所示:

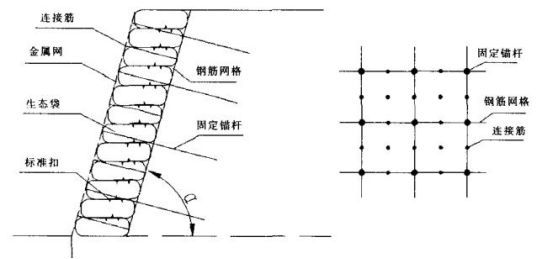

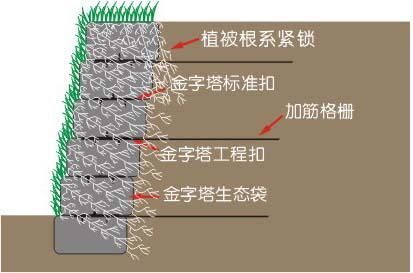

▲生態袋“加筋”護坡
▲覆網“加筋”護坡
二工藝流程
以加筋護坡為例:
測量放線→坡面開挖→坡腳施工→砂土料運輸→填充、堆砌生態袋→加筋格柵安裝、背土回填→植被種植及養護
三施工要點及要求
1.基礎施工
坡腳基礎土體一般夯實到 95%的密實度,并沒有明顯的沉降和變形;當采用混凝土或石質等硬質基礎時,在界面上壘砌生態袋,將第一排的生態袋用錨釘固定或用不銹鋼釘將三維排水聯結扣(單面去釘)釘在硬質界面上,也可采用水泥砂漿配合固定。
2.填充生態
(1) 可采用現場裝料施工。建筑垃圾、樹皮樹根、草屑、尖銳物等要清除。填充黏土?xí)r,需要將土敲碎,且盡量選最佳含水率的填料(手握成團,落地開花);
(2)袋子較大時,每裝 1/3 時,要將袋內填料抖緊,填料一定要盡量裝的滿實。扎扣要牢固結實,并試?yán)杏X牢固即可;

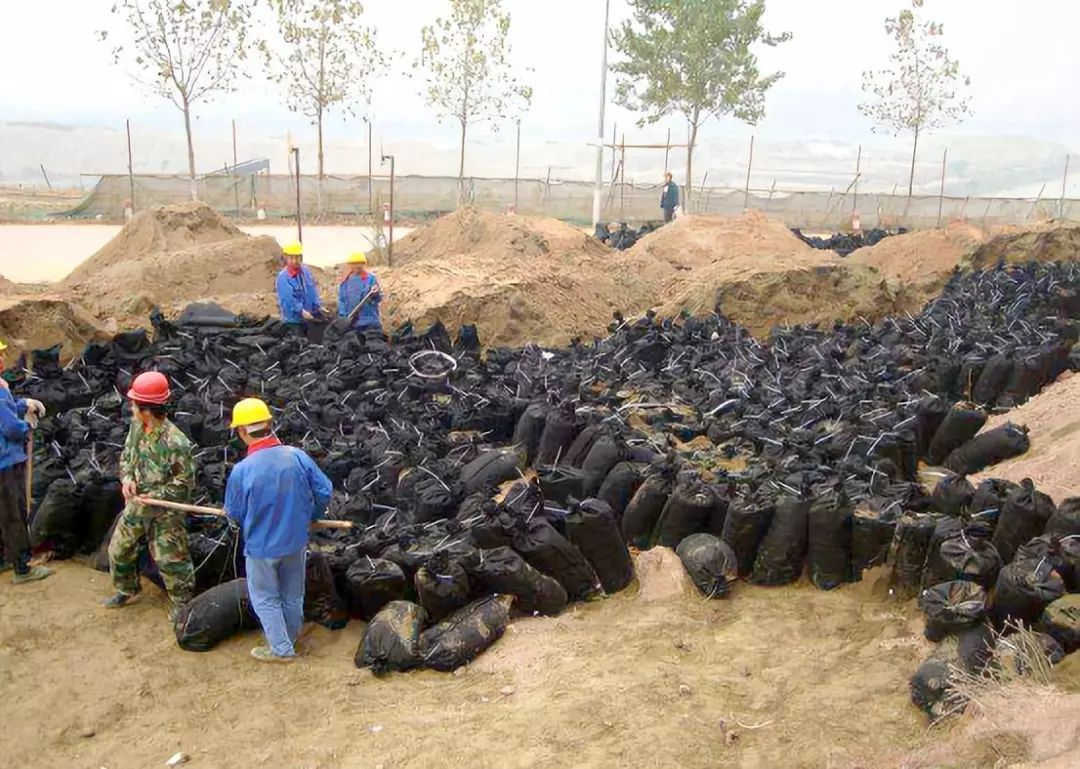

▲生態袋填充
(3)扎口袋時,必須保證袋子土體裝滿,輕輕顛實后綁扎,扎口后留有袋口長 5cm~7cm,切忌沒裝滿;切勿沒將袋口整理好即進行綁扎,因為扎口袋綁扎完成就無法拆開,容易造成浪費,且影響整體質量;
(4)先裝好一個袋子作為標準,用磅秤稱量并記錄重量作為其后裝袋的樣板;
(5)裝好的袋盡量幾天內施工完畢,切勿將裝好的袋過長時間暴露在戶外或淋雨;
(6)裝好后,放置穩妥;搬運時,要離地搬運,切勿在地面拖行或滾動搬運;放置時要輕放;
(7)裝袋時,變形較大的,要及時調整勻稱;
(8)封袋方式可采用工業手提縫紉機(推薦使用)或扎口帶。
3.堆砌生態袋
(1)由低到高,層層錯縫擺砌;
(2)生態袋壘砌擺放時,需要掛水平線施工,上下層的豎縫要錯開,聯結扣要騎縫放置,人工壓板踩踏壓實,保證互鎖結構的穩定性;扎口帶和線縫結合處靠內側擺放或盡量隱蔽,以達到整齊美觀的效果;
(3) 后續鋪層要在前一鋪層的基礎上進行,以便每個上層袋子用一個聯結扣固定在兩個下層袋子上,這個扣就像餡餅的餡一樣夾在上下層之間,形成一個聯結的表面粘連模式。繼續鋪設生態袋,進行壓實。上層的重量會把聯結扣壓入袋中,形成袋與袋之間的堅實聯結。在袋子上踩踏或在頂層夯實,有助于確保袋子之間的互鎖結構緊密聯結;
(4) 聯結扣的定扎,要保證聯結扣連接相鄰兩個袋體,同時固定上一層袋體中間,切忌將聯結扣直接埋入土中。應采用橡膠錘輕輕敲打,將棘爪刺入袋中,保證聯結扣連接牢固;
(5)生態袋擺放,應水平面向坡內方外傾斜 5%,便于平臺排水和快速濾水,減少靜水壓力;
(6)每壘砌二層或三層生態袋,便鋪設一層加筋格柵,加筋格柵一端固定在生態袋結構扣上;
(7) 每天壘砌的最大垂直高度一般不超過 2 m。超過 2 m 時,需要澆水做預沉降,同時,注意沉降后的情況;
(8)生態袋和聯結扣擺放步驟示意圖1~圖4。
▲圖1 將生態袋水平放置
▲圖2 將標準扣騎縫放置
▲圖3 上層生態袋疊砌其上
▲圖4 將結構壓實成整體互鎖結構
4.土工格柵施工
加筋格柵材質應符合設計要求,格柵第一層放在壓實的素土表面,其間距按設計規范控制,在生態袋處回卷埋置不小于 0.5m,加筋格柵施工嚴格按規范攤鋪和錨固。
▲生態袋掛線堆砌
▲上下層未錯縫
5.背土填料的攤鋪、壓實
(1)在堆砌首層生態袋后進行填料的分層攤鋪、壓實,不可使用有機土或重復粘土材料;
(2)攤鋪采用人工配合機械的方式進行,攤鋪厚度均勻一致,表面平整;
(3) 壓實作業先從筋帶中部開始,逐步碾壓至筋帶尾部,再碾壓至靠近生態袋部位;
(4) 壓路機的運行方向宜垂直于加筋帶,輪跡重疊不少于 1/3 輪寬;
(5)應選用振動式壓路機或光輪壓路機,嚴禁使用單足碾。距生態袋 1 m 范圍內及拐角處嚴禁用重型機械碾壓 ,應采用人工或小型機械壓實;
(6)填料填筑時,隨時檢查含水量是否滿足壓實要求,每層填料填筑完畢需要及時碾壓,距生態袋1 m 范圍內的壓實度不小于 90%,其余范圍內的壓實度不小于 95%。
▲生態袋護坡景觀效果圖(一)
▲生態袋護坡景觀效果圖(二)
生態袋護坡結構在工程中的應用廣泛,可以有效改善邊坡的周邊環境,既滿足功能要求,又達到了節約資源、綠化環保的效果。
